渝昆高铁云南段首条接触网导线成功架设
发布时间:2026年04月29日 09:36:12  来源: 昆明日报

  原标题:渝昆高铁云南段首条接触网导线成功架设

4月28日拍摄的渝昆高铁云南段首条接触网导线架设作业现场(无人机照片)。

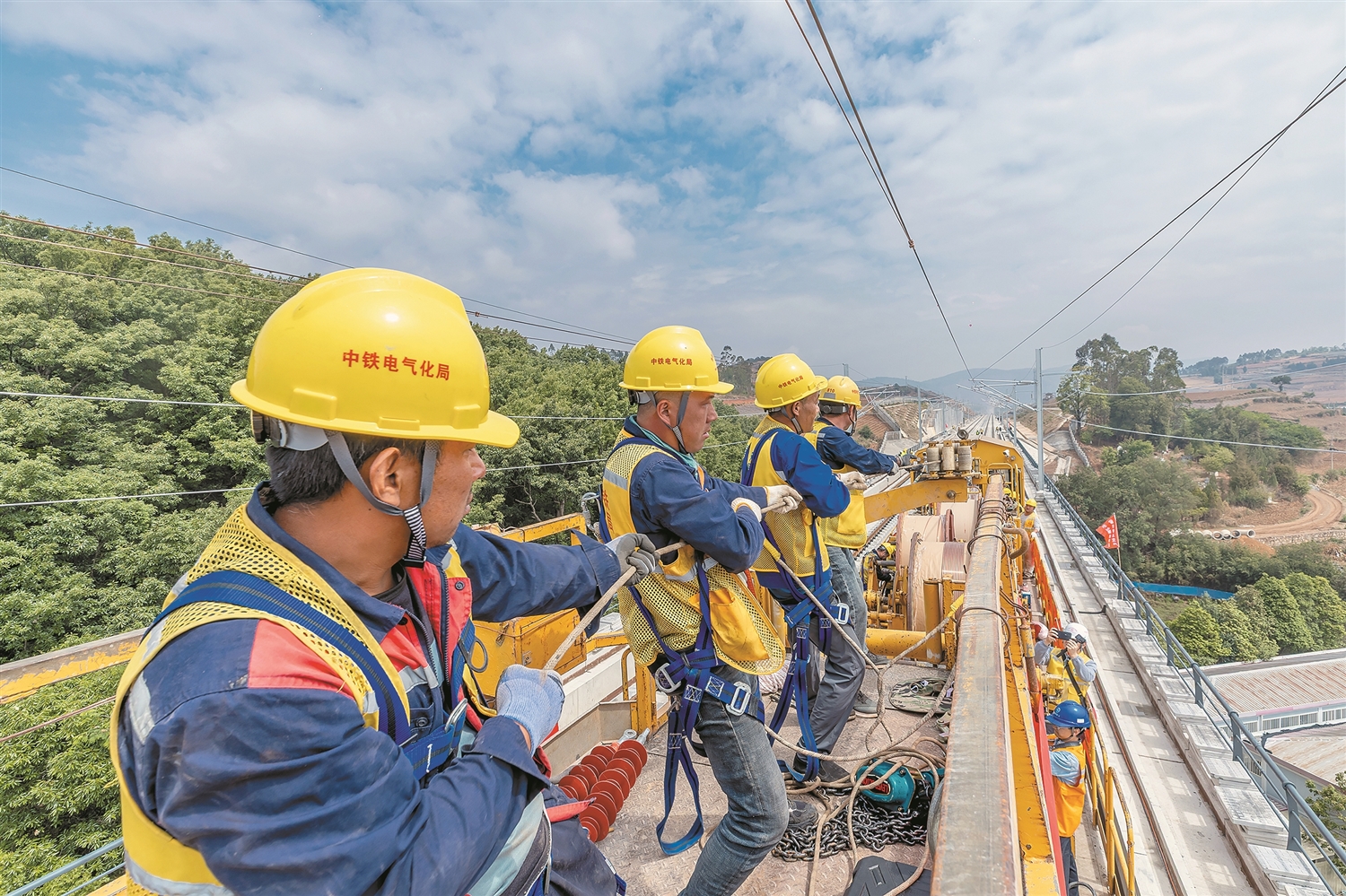

4月28日,现场作业人员进行接触网导线架设起锚作业。新华社

  4月28日,渝昆高铁云南段首条接触网导线成功架设、首座220kV牵引变电所一次受电成功,标志着渝昆高铁云南段正式进入全线接触网导线架设阶段,全线四电工程进入冲刺阶段。

  当天11时许,在昆明市寻甸县,放线车平稳启动,经过45分钟紧张作业,首条接触网导线精准架设到位。经现场技术人员复测,各项关键指标均符合设计要求,实现一次达标。“接触网导线作为高铁列车供电线路,直接影响列车供电与行车安全。渝昆高铁云南段接触网导线架设总任务量达1059条公里,需将导线平直度误差控制在0.1毫米以内。”中铁电气化局渝昆高铁四电项目部总工程师袁红旗说。

  当天,在昭通市八仙营牵引变电所,经过5次冲击试验,各项电气参数运行正常、状态稳定,渝昆高铁云南段首座220kV牵引变电所一次受电成功,为后续接触网全线送电及联调联试提供了供电保障。

  中铁电气化局渝昆高铁四电项目部常务副经理樊建飞介绍,牵引变电所作为衔接南方电网与电气化铁路的核心枢纽,负责将外部220kV高压电转换为27.5kV铁路专用电,被誉为高铁牵引供电系统的“心脏”。渝昆高铁云南段新建牵引所、分区所等共计42座。

  随着首条接触线架设完成和首座牵引变电所受电成功,渝昆高铁云南段四电工程完工已超四成。此外,路基、桥梁工程已基本完成,全线最复杂控制性工程昭通隧道即将实现全隧贯通,新建站房已进入装修阶段。

  渝昆高铁开通运营后,重庆到昆明的行车时间将压缩至两个半小时左右,对促进成渝地区双城经济圈与滇中城市群互联互通,推动沿线地区经济社会高质量发展具有重要意义。(记者 王绍芬 通讯员 信思想 石凯微



责任编辑:张瑞芹
关注云南发布
关注云南网微信
关注云南网微博
新闻爆料热线:0871-64160447 64156165 投稿邮箱:ynwbjzx@163.com
云南网简介 |  服务合作 |  广告报价 |  联系方式 |  中央厨房 |  网站声明
滇ICP备08000875号 互联网新闻信息服务许可证编号:53120170002 信息网络传播视听节目许可证号:2511600
互联网出版许可证:新出网证(滇)字 04号
广播电视节目制作经营许可证号:(云)字第00093号
增值电信业务经营许可证编号:滇B2-20090008 ® yunnan.cn All Rights Reserved since 2003.08
未经云南网书面特别授权,请勿转载或建立镜像,违者依法必究
24小时网站违法和不良信息举报电话:0871-64166935;举报邮箱: jubao@yunnan.cn
